防食工事が終わった直後の壁は、どれもきれいに見えます。下地がどうなっているかは、表面からは分かりません。

しかし数年経つと差が出ます。浮きが出る現場と、出ない現場。その分かれ目は、多くの場合、塗った材料の良し悪しではなく、その下がどうなっていたかにあります。

「悪い下地の上に塗るのか、いい下地の上に塗るのかで、全然変わってくる」

現場でよく口にする言葉です。株式会社サンテックは、福岡・北九州を拠点に、この「下地をつくる」工程だけを25年、1,167件・428,690㎡にわたって担ってきました。本記事では、下地処理が何をしていて、なぜ寿命を決めるのかを解説します。

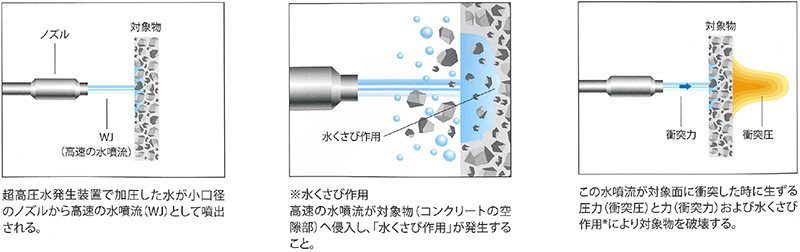

超高圧の水が対象を削る仕組み

超高圧の水が対象を削る仕組み

防食工事は三段階の分業でできている

まず、工事の全体像です。防食工事は、大きく三つの段階に分かれます。

第一段階:劣化部の除去(下地処理)。 もろくなったコンクリートや古い塗膜を取り除きます。ここが私たちの担当です。

第二段階:断面修復。 痩せた断面をモルタルなどで元の厚みに戻します。左官業者が行います。

第三段階:防食被覆。 ライニングや塗装で、躯体を守る層をつくります。防食業者が行います。

三者が順に手を入れる構造なので、前の工程の出来が、後ろの工程の品質を規定します。 第一段階が甘ければ、第二段階も第三段階も、その上に乗るだけになります。

「弱い層が残る」とどうなるか

劣化したコンクリートは、セメント分と細骨材が先に傷みます。指で押せばポロポロ取れるような、もろい層になっている。

この層を残したまま上から材料を施すと、どうなるか。材料は、もろい層に接着することになります。 つまり、いくら丈夫な材料を使っても、下の弱い層ごと剥がれる。

厄介なのは、施工直後には分からないことです。見た目は正常で、検査も通る。数年してから、浮きや剥離として表面化します。そのときには足場をもう一度組み、施工をやり直すことになります。手直しの費用と手間は、最初にきちんと落としておく費用を、たいてい上回ります。

除去前。表面に劣化した層とモルタルが残っている状態

除去前。表面に劣化した層とモルタルが残っている状態(新築の是正工事での例)

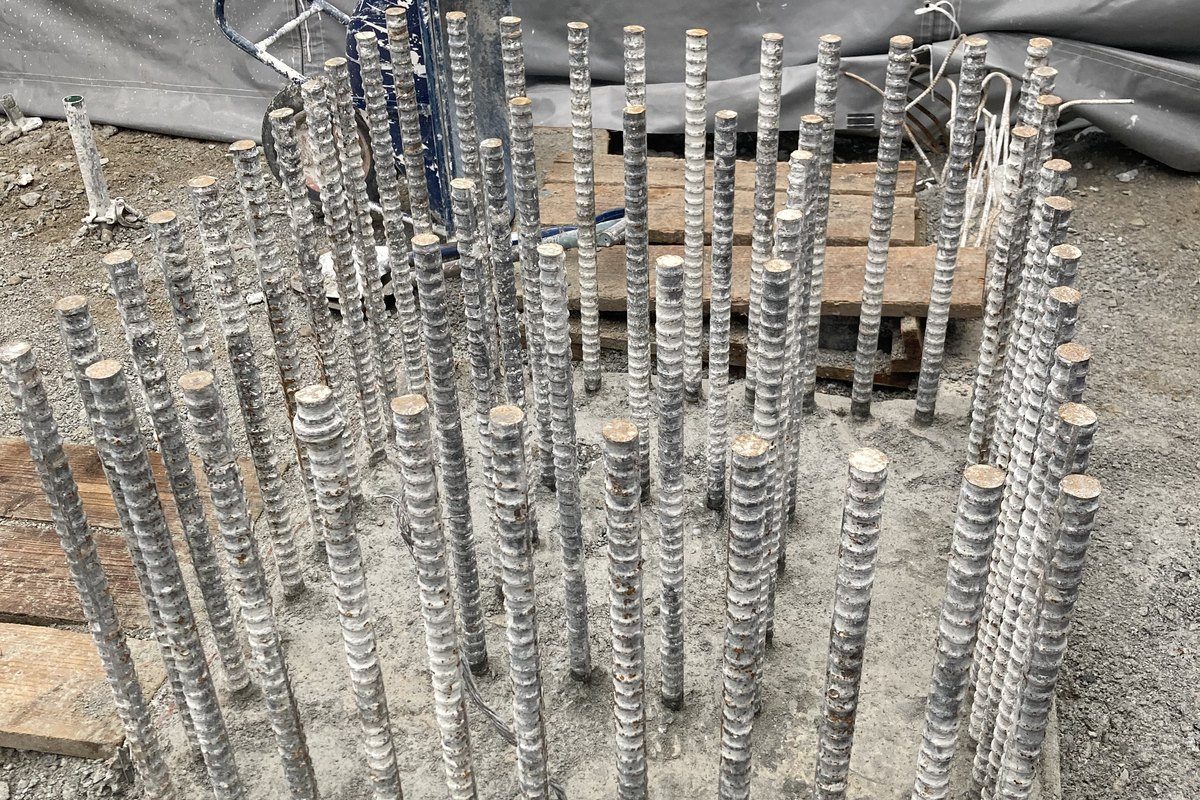

除去後。健全な素地と鉄筋が現れる

除去後。健全な素地と鉄筋が現れる(同上)

どこまで落とすか——色と、仕様書

では、どこまで落とせばよいのか。

現場では、まず色を見ます。健全なコンクリートはイメージどおりのグレーをしていますが、傷んだものは変色しています。

「健全なコンクリートはグレーです。傷んだものは変色している。まずそこを見ます」

削っていくと、表面はゴツゴツした肌になります。傷んでいるのはセメント分と細骨材なので、そこが先に取れ、硬い粗骨材が残るからです。この「骨材が顔を出した状態」が、下地としては理想的です。表面積が増え、次の材料がしっかり噛みます。

もっとも、判断のすべてを職人の目にゆだねているわけではありません。除去の前提は、発注仕様書によって決まります。 採用される防食被覆の種別や、要求される下地の品質によって、どこまで落とすかの考え方が変わる。削り代が寸法で指定されることも多く、その場合は指定に従って仕上げます。

私たちは、仕様書と現場の状態を突き合わせたうえで、削り代の考え方を元請・防食業者と事前にすり合わせます。

付着強度という物差し

「下地が良い」を感覚で語るだけでは、発注側は判断できません。実務では付着強度が物差しになります。

補修材や防食層が、下地にどれだけの力で付いているか。これを確かめる方法のひとつが、試験用の治具を接着して垂直に引っ張り、剥がれる強度を測るやり方です。要求される値は、採用する防食被覆や適用する基準によって異なりますので、仕様書の指定をご確認ください。

逆に言えば、もろい層を残したまま施工すると、この試験で下地側から破断します。 材料の強度ではなく、下地の強度で決まってしまうからです。仕様書に付着強度の要求がある場合、下地処理の精度がそのまま合否を左右します。

目荒らし——あえて粗くする処理

劣化部の除去とは別に、目荒らしという仕事があります。

既存のコンクリートが健全であっても、表面が平滑なままでは、後から打つコンクリートやモルタルが食いつきません。そこで、あえて表面を粗くして、接着面積を増やし、機械的にかみ合わせる。これが目荒らしです。耐震補強の増打ちや巻き立て、打継ぎ面の処理で必要になります。

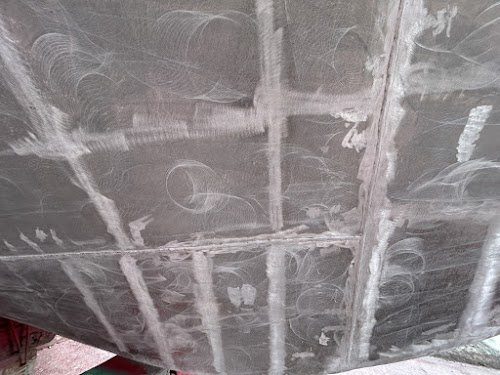

天井スラブの目荒らし跡

天井スラブの目荒らし跡

打撃工具で目荒らしをすると、健全部にまで微細なひびが入り、削りすぎも起きやすくなります。ウォータージェットは、もろい部分から先に崩れるという性質上、健全部を残しながら必要な凹凸をつくるのに向いています。

耐震補強でも、下地が効く

下地処理が効くのは防食工事だけではありません。耐震補強でも同じ理屈がはたらきます。

鉄骨ブレースの増設、増打ち、巻き立て——いずれも既存の躯体と新設部が一体になって、はじめて設計どおりの性能が出ます。境界がつるつるのままだったり、弱い層が残っていたりすれば、そこが弱点になります。

一般に、補強の前には既存面の目荒らしと劣化部の除去が行われます。見えなくなる部分ですが、ここの丁寧さが構造物の寿命を左右します。

ウォータージェットが下地処理に向く理由

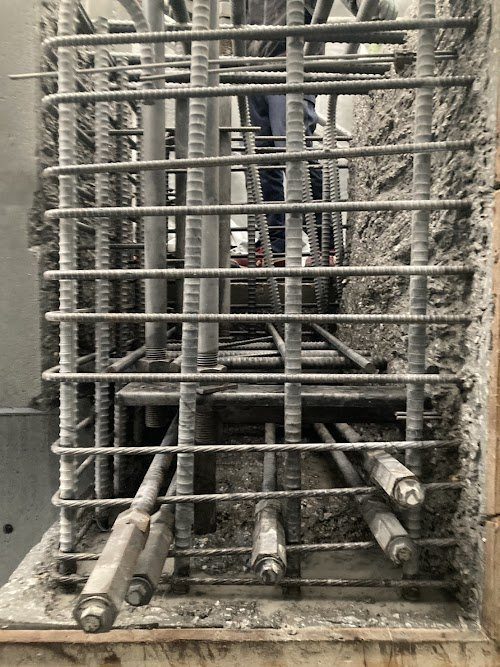

鉄筋と型枠が入り組んだ箇所での施工

鉄筋と型枠が入り組んだ箇所での施工

下地処理の工法を比べる

下地をつくる方法はいくつかあります。それぞれ性格が違います。

斫り(ブレーカー等) 研削(サンダー等) 研磨材ブラスト 超高圧ウォータージェット
除去の考え方 打撃で砕く 面を削り取る 研磨材を吹き付ける 水圧でもろい層から崩す
健全部への影響 微細ひびが入りやすい 削りすぎが起きやすい 比較的小さい 残しやすい
鉄筋 打撃・変形の懸念 傷つける懸念 影響は小さい 母材を残し錆だけ除去
曲面・隅部 苦手 苦手 やや苦手 対応しやすい
振動 大きい 中程度 小さい 打撃振動なし
粉じん 多い 多い 多い 湿式で抑えやすい
発生する廃棄物 コンクリートガラ 粉じん・ガラ 使用済研磨材+ガラ(分別・処分) 濁水とスラッジ(沈殿・脱水のうえ処分)

どれが優れているという話ではありません。範囲が限られた単純な撤去なら斫りが早い場面もあります。健全部を残したい、鉄筋を傷めたくない、振動を出せない——こうした条件が重なるほど、ウォータージェットの利点が出てきます。

削り代は、何で決まるか

「どこまで落とすか」は現場の感覚だけでは決まりません。実務では次の要素で決まります。

採用される防食被覆の種別。 ライニングの種類によって、要求される下地の状態が変わります。厚膜系か薄膜系か、シート系か——それぞれ必要な粗さや平滑さが違います。

劣化の深さ。 中性化や酸による侵食がどこまで進んでいるか。健全部が現れる深さまでは落とす必要があります。

かぶり厚と鉄筋の位置。 削りすぎれば鉄筋のかぶりを失います。残すべき厚みとの兼ね合いで上限が決まります。

仕様書の指定。 削り代が寸法で示されている場合は、それが基準になります。

私たちは、この4点を仕様書と現場の状態から突き合わせ、着工前に元請・防食業者とすり合わせます。

円筒形の槽内での下地処理。壁面の左側が施工前、右側が削り終えた面

円筒形の槽内での下地処理。壁面の左側が施工前、右側が削り終えた面

現地調査で見ているもの

現地では、削る範囲以外にも確認することがあります。

電源と給水がどこから取れるか。排水と濁水処理の設備をどこに置けるか。装置車両を停める場所と、ホースの引き回し。足場の要否と規模。換気とガスの条件。搬入経路の幅と高さ。そして、施設を止められる時間帯。

これらが揃って、はじめて現実的な工程と見積もりが出せます。 図面と写真だけでも概算をお出しすることは可能ですが、条件が変わりやすい要素はここに集中しています。

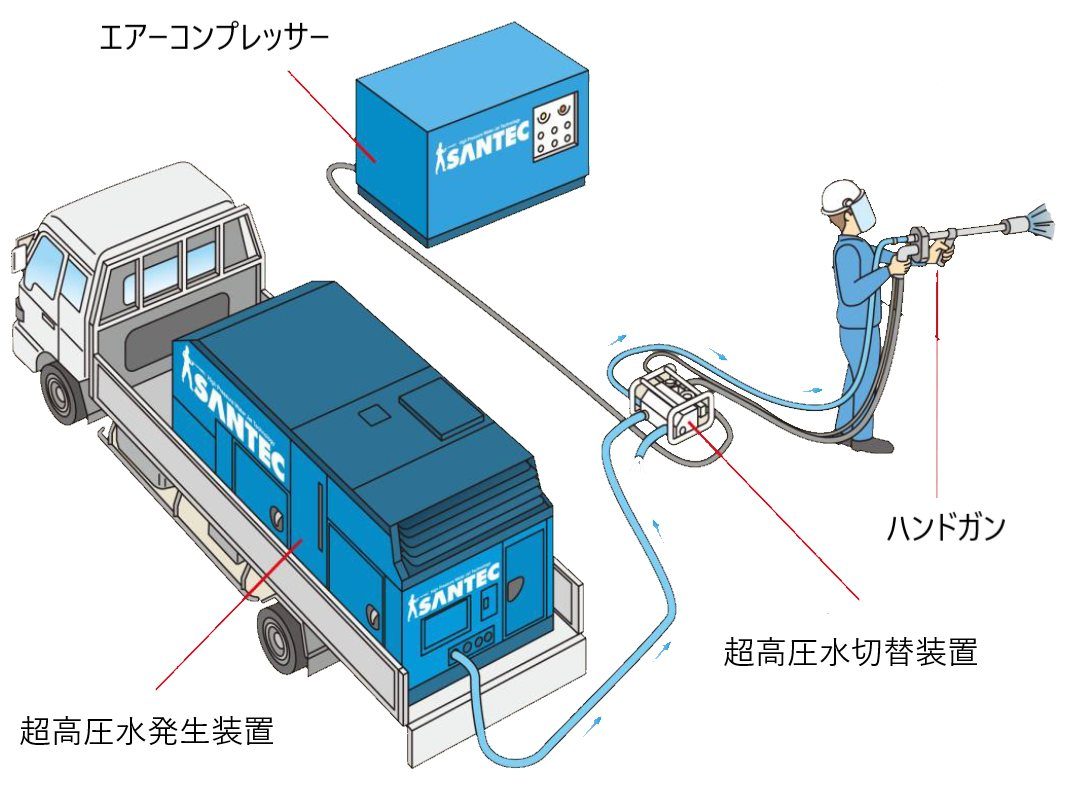

装置の系統。発生装置から高圧ホースを経てガンへ送る

装置の系統。発生装置から高圧ホースを経てガンへ送る

下地処理を「専門にしている」ということ

下地処理は、工事全体から見れば地味な工程です。当社は創業以来、この工程を主力にしてきました。25年で1,167件・428,690㎡。施工面積のおよそ92%がこの工程です。

判断の速さは工期に出ます。どこまで落とすかで迷わないぶん、無駄なく進められます。

関連記事:下水処理場のコンクリート劣化部除去

拠点は北九州市(事業センター)、福岡県糟屋郡(福岡営業所)、沖縄市(沖縄事業所)。福岡を中心に九州各県と沖縄で施工しています。

除去状態と鉄筋の状態は写真で記録し、断面修復業者へ引き渡す資料としてお渡ししています。

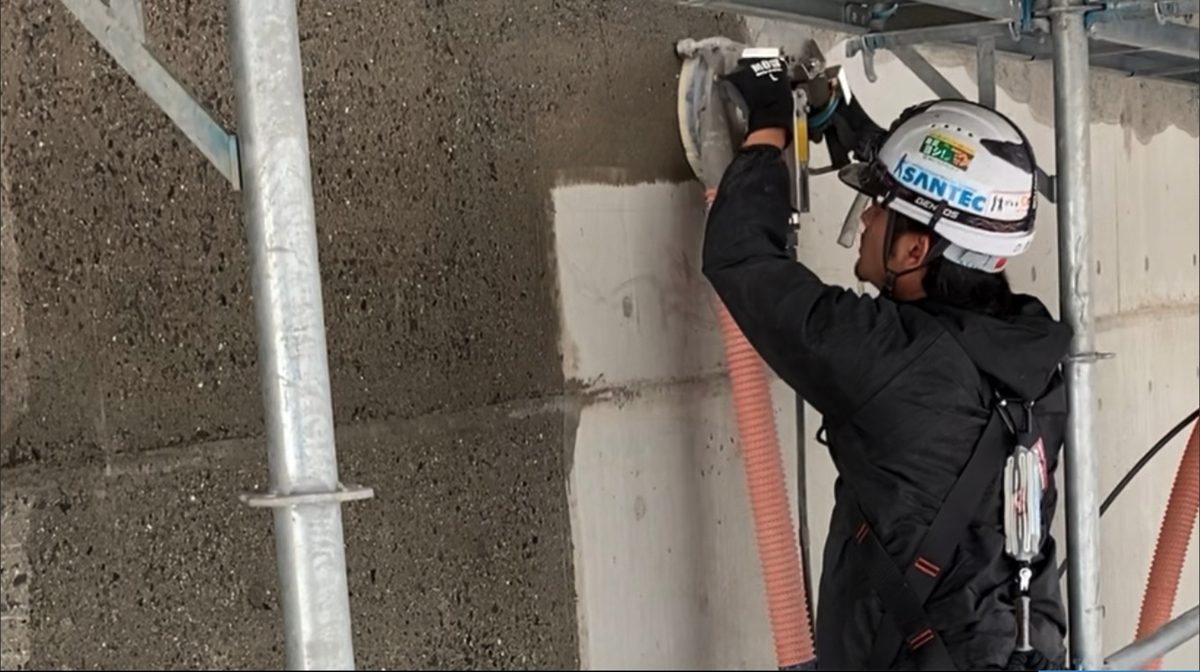

ハンドガンによる施工。反力を身体で受け止めながら面を送る

ハンドガンによる施工。反力を身体で受け止めながら面を送る

まとめ

防食工事の寿命を決めるのは、最後に塗る材料だけではありません。その下がどうなっているかです。

もろくなった層を確実に取り除き、必要な粗さをつくり、健全な素地を出しておく。この最初の一手が甘ければ、後の工程がどれだけ丁寧でも結果はついてきません。逆にここをきちんと仕上げれば、断面修復材の付きがよくなり、防食層は長く持ちます。

検討にあたっては、①削り代の考え方をすり合わせられるか ②濁水処理まで含めた段取りを提示できるか ③施工記録を次工程へ引き渡せるか——この3点を確認されることをおすすめします。

ご相談ください 「どこまで落とすべきか」「この仕様書の要求をどう満たすか」という段階からご相談いただけます。現場の写真と図面、仕様書の該当箇所をお送りいただければ、除去範囲の考え方と必要な段取り、概算の工程をお返しします。 対応エリア:福岡・北九州を中心に九州全県、沖縄。 お電話:093-475-7263(事業センター)

関連記事:下水処理場のコンクリート劣化部除去/消化槽・沈殿池の下地処理/装置とガン6種の使い分け

よくある質問

下地処理が甘いと、どうなりますか?
もろくなった層を残したまま上から材料を施すと、その弱い層ごと剥離します。仕上がった直後の見た目は変わらないため、数年経ってから浮きや剥がれとして表面化します。手直しの費用と手間は、最初にきちんと落としておく費用を上回ることが多いです。
目荒らしとは何ですか?
既存のコンクリート表面をあえて粗くして、後から施す材料の密着を高める処理です。平滑な面のままでは材料が食いつきにくいため、適度な凹凸をつくります。ウォータージェットなら健全部を傷めずに、必要な粗さをつくれます。
断面修復や防食塗装まで一括で頼めますか?
当社が担当するのは劣化部除去・目荒らしなどの下地処理までです。断面修復は左官業者、防食はライニング・塗装の専門業者が行います。除去状態は写真で記録し、次工程へ引き渡す資料としてお渡ししています。
